宿迁公司承建首座110KV变电站顺遂送电

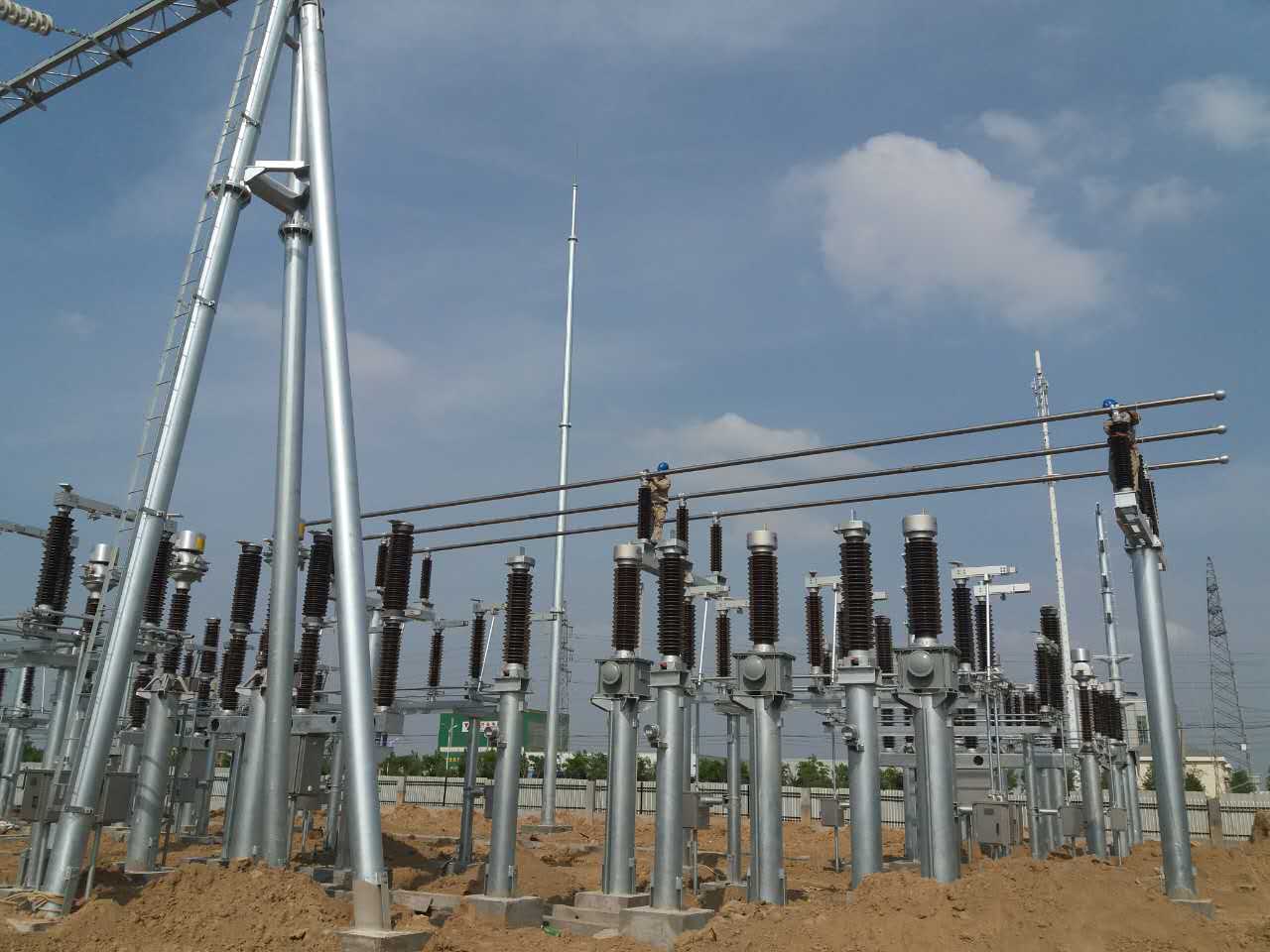

2016年7月3号,由宿迁公司承接的江苏鑫博高分子质料股份有限公司的110KV变电站工程一次性顺遂完成了送电,现场鞭炮齐鸣,每小我私家的脸上都洋溢着收获的喜悦。该项目是宿迁公司建设以来承接的第一座110KV变电站工程,在宿迁公司的生长历程上有着里程碑的意义,它标记着宿迁公司的生长又迈上了一个新的台阶。
该项目作为宿迁公司承建首个110KV变电站项目,获得宿迁公司高层及全员的高度重视,工程从3月9号最先进场动工,由于用户急于用电,另外江苏省电力公司划定6月20日后启动“迎峰度夏”事情,无特殊情形不允许举行停送电操作,因此鑫博110KV工程必需在6月尾完成所有装置工程并试验调试完毕抵达送电条件。在工期紧、使命重且没有施工履历的的情形下,宿迁公司全心组织、细化施工程序,接纳部分工序并列施工,加大人力资源投入等步伐,同时战胜土建方首次施工没有履历且严重不配合的难题,整体工程从采购、放线、接线调试仅仅用了不到20天的时间。
宿迁公司在鑫博110KV变电站承建历程中获得了总公司的鼎力大举支持。总公司安排了有110kV变电站工程履历的项目司理手艺职员组织协调各项事情。同时该项目也获得了宿迁市委市政府、宿迁市经济手艺开发区、宿迁市供电公司等各级向导的高度重视,项目建设历程中组织召开多次专题会办会。
随着妄想进度一直推进,特殊是项目的准时、一次性送电乐成,创立了宿迁地区110KV变电站建设周期最短的佳绩。工程完工后,用户划分给江阴总公司和宿迁公司各赠予了“心系用户制作精品、质量上乘服务一流”的锦旗,这是对我们工程的一定,更是对我们事情的激励。
本次鑫博110 KV变电站顺遂完工并送电,使宿迁公司的整体水平获得磨炼与提升,更涤讪了宿迁公司在宿迁电力行业中优异的品牌形象,我们有理由信托:在yl23455永利集团“十三五”战略的指引下、在电力集团的鼎力大举帮助下,依赖全员的配合起劲,我们一定会飞的更高、走的更稳,宿迁公司的明天一定会越来越好!
